شرح عملیات اجرایی پروژه فاضلاب جنوب شرقی بوشهر (تنگک ها)

شامل سه ایستگاه پمپاژ فاضلاب در نقاط مختلف، شبکه جمع آوری و انتقال فاضلاب، خط انتقال ثقلی فاضلاب تا ایستگاه پمپاژ و خطوط انتقال تحت فشار از ایستگاه پمپاژ تا تصفیه خانه فاضلاب بوشهر می باشد.

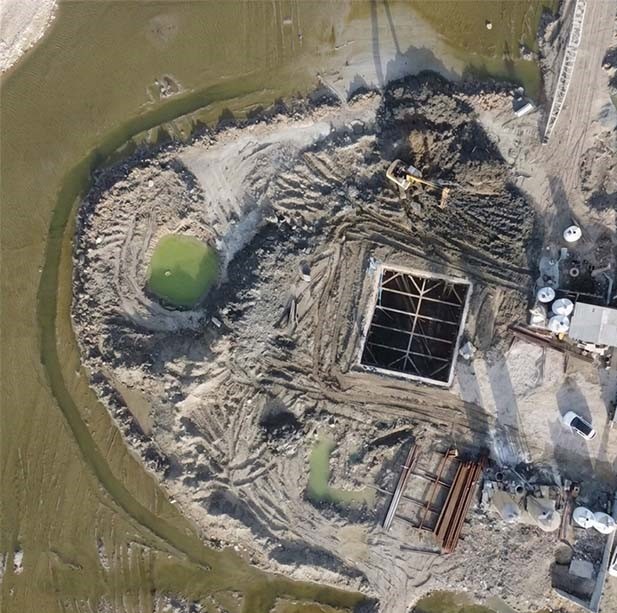

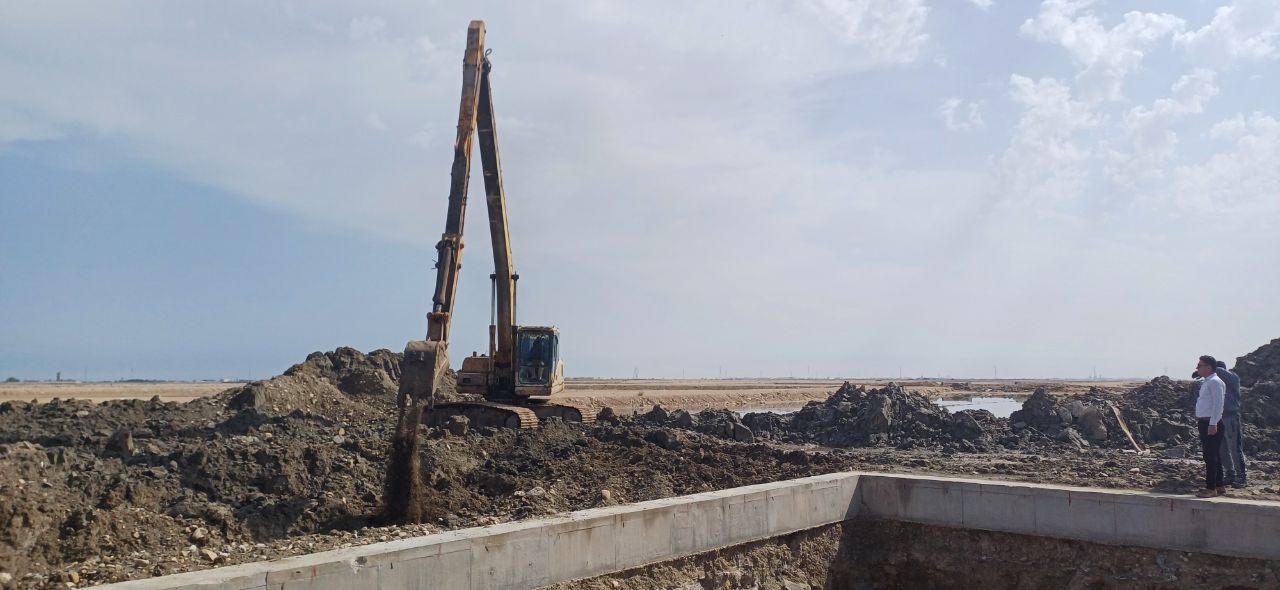

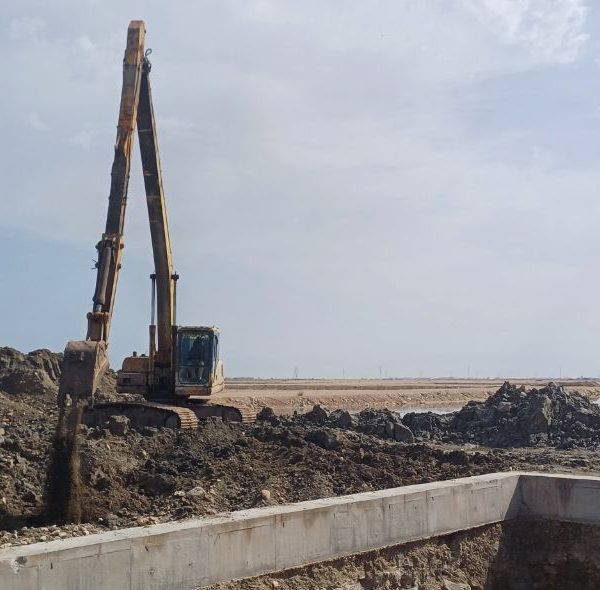

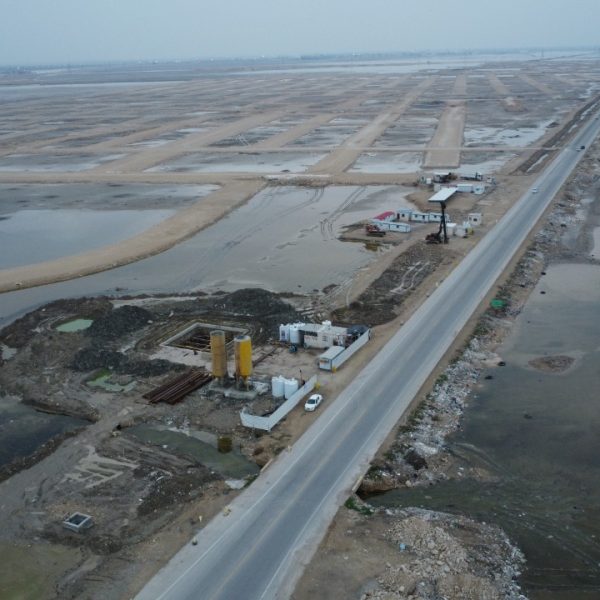

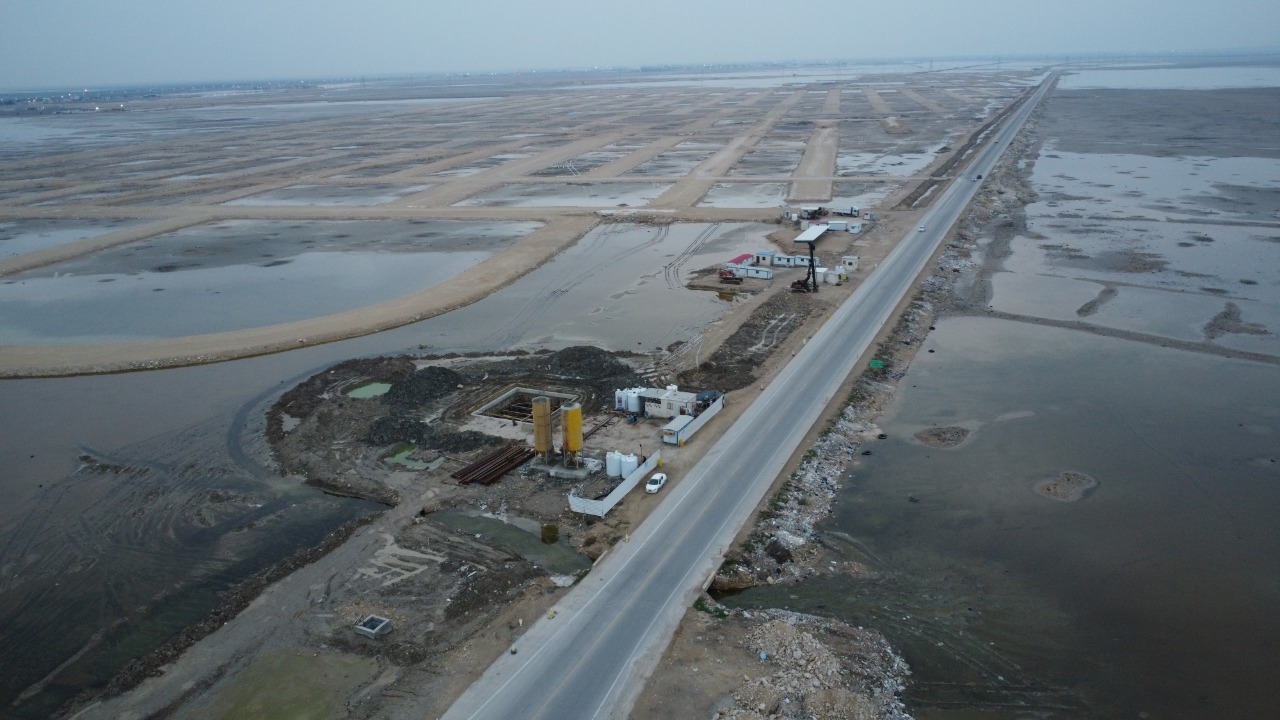

تاکنون عملیات اجرایی سازه بتنی ایستگاه موسوم به   PS2 به شیوه سازه فرورونده (Top Down) اجراء شده و سازه های نگهدارنده ایستگاه های زیر زمینی “B” و “G” پس از اجراء بالغ بر 400 ستون اختلاط عمیق خاک (DSM) احداث گردیده و 20 کیلومتر از مسیر شبکه جمع آوری فاضلاب به همراه بالغ بر 10800 متر خط انتقال تحت فشار با لوله GRP زیر زمینی سایز 700  و 1000 میلی متر اجراء گردیده و پیشرفت فیزیکی پروژه معادل 3/39 درصد ارزیابی می گردد.

برای اجراء پروژه تاکنون قریب به 30000  نفر ساعت کار نیروی انسانی مستقیم صرف گردیده است.

قریب به 70 درصد از کالای اختصاصی پروژه (شامل انواع پمپ ها، شیرآلات، لوله ها، آشغالگیرها، تابلوهای کنترل، ادوات ابزار دقیق و….) تأمین و به محل اجراء پروژه حمل گردیده و پیش بینی می گردد عملیات باقی مانده پروژه در مدت زمانی 18 ماه آینده به بهره برداری برسد.
